Mis juhtub teie sissemakse ja konteineri vahel?

● 2026-09-23 ● - ● Jäta mulle sõnum
Sealock toodab Hiina ja Vietnami tehastest originaalseadmete tootjatele ja hulgiostjatele veekindlaid kotte, mille hulgitootmine toimub 30–45 päeva pärast proovi kinnitamist. Enamik hankimisnõuandeid hõlmab tehase valimist ja kaupade kontrollimist enne saatmist. Vahepealsed nädalad ei pälvi peaaegu mingit tähelepanu, mistõttu kulutavad ostjad neile "uuendusi?" kirju ja vastutasuks "tootmine läheb hästi". See kirjeldab, mis neil nädalatel tegelikult toimub, milliseid verstaposte jälgida ja millised küsimused annavad tõelisi vastuseid.


1. Halvim päev viivituse avastamiseks

On lihtne põhimõte, mille ümber tasub jälgida jälgimisharjumust: kõige halvem aeg tellimuse hilinemisest teada saada on päev, mil tehas lubas selle algselt lõpetada. Selleks ajaks on kaubavedu broneeritud, klientidele räägitud ja laoplaanid on juba koostatud kuupäevale, mida enam ei ole.

Jälgimine ei tähenda rohkemate sõnumite saatmist. See seisneb selles, et tuleb eelnevalt kokku leppida, millised kontrollpunktid kinnitatakse, nii et teisel nädalal libiseb teisel nädalal, mitte kuuendal nädalal. Tõeliselt graafikus oleval tehasel on see lihtne. Üks, mis on vastu konkreetsele verstapostile, ütleb teile midagi enne viivituse ilmnemist.

2. Viis verstaposti, mis väärivad kinnitamist

Selle asemel, et küsida, millal kaup tarnitakse, jälgige igas etapis edusamme. Veekindla koti tellimusel on sisukad kontrollpunktid:

Verstapost Mida see kinnitab Nõuda tõendeid
Materjalid saabunud ja üle vaadatud Kangas, tõmblukud, riistvara majas ja läbib IQC Fotod rullidest ja riistvarast koos tellimuse viitega; varju kinnitus vastavalt kinnitatud standardile
Lõikamine algas Paneele lõigatakse kinnitatud mustri järgi Joonefotod; kinnitus, et mustri versioon vastab kinnitatud näidisele
Esimene artikkel heaks kiidetud Esimene tootmisüksus vastab kullaproovile fotod või tarnitud esimese artikli üksus; keevisõmbluse koorumise testi tulemus töö algusest
Tootmine lõpetatud Valmis kogus, enne pakkimist Loendage kinnitust ja reasiseseid kvaliteedikontrolli kirjeid
Ülevaatus läbitud Kaup on kontrollitud kokkulepitud AQL-i ja testidega Ülevaatusakt – dokument, millega on seotud jääkmakse

Nende nimetamine tellimuse kinnitamisel, mitte tootmise keskel, seisneb selles, et igaühel on kuupäev. Vahelejäänud verstapost muutub siis kohe nähtavaks, selle asemel, et ajakavasse vaikselt imenduda.

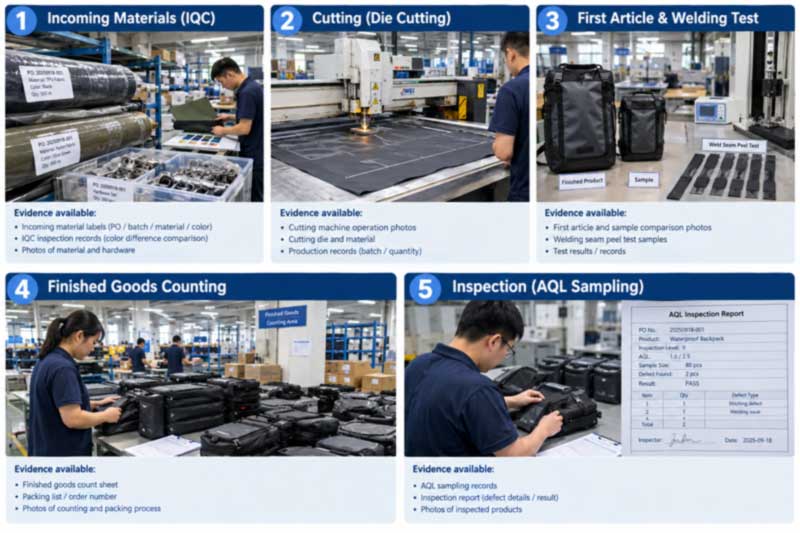

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Joonis 1: kõik viiest sõlmest vastavad otsitavale tõendile. Lisades need tellimuse kinnitusse, tuvastatakse viivitused nende ilmnemise nädalal.

3. Küsige konkreetseid küsimusi, saage konkreetseid vastuseid

See on kõige kasulikum harjumus, mille ostja võib omaks võtta, ja see ei maksa midagi. Võrdle:

  • "Kas võtate tähtaja kinni?" — pakub rahustavat vastust, mis ei sisalda mingit teavet.
  • "Mis protsenti materjalidest on majas kinnitatud?" — on üks õige vastus ja see kas vastab ajakavale või mitte.

Teised sama omadusega küsimused: mitu ühikut on lõigatud, mitu keevitatud, mitu kokkupandud, mis kuupäevaks esimene artikkel valmib, mis kuupäevaks on ülevaatus broneeritud. Ebamäärased küsimused saavad ebamäärased vastused; konkreetsed küsimused paljastavad probleemid piisavalt vara, et neid lahendada.

Seotud signaal, mida tasub vaadata: värskendused, mis aja jooksul muutuvad vähem spetsiifiliseks. Tarnija, kes andis ühikute arvandmeid ja ütleb nüüd, et "kõik on õigel teel", on tavaliselt tabanud probleemi, millest ta üritab taastuda, enne kui teile teada andis. See keelemuutus on sageli varaseim saadaolev hoiatus.

4. Kui veekindlate kottide tellimused tegelikult libisevad

Selle kategooria viivitused koonduvad ennustatavatesse kohtadesse ja nende teadmine ütleb teile, mida kontrollida:

  • Materjali valmidus.Kõige tavalisem põhjus kogu tootmises üldiselt ja siinkohal eriti asjakohane – kohandatud Pantone'i värvimisprotsessil on oma teostusaeg ja spetsiaalne õhukindel tõmblukk on ühest allikast pärit komponent. Enne tootmise alustamist veenduge, et mõlemad on majas.
  • Hilised spetsifikatsioonimuudatused.Pärast tootmise algust toimuvad muudatused sunnivad lõpetatud üksuste peatamist, ümbertöötlemist või ümbertöötamist. Iga läbivaatamine pärast algust lisab aega, mistõttu detailide lahendamine valimi võtmise ajal pole bürokraatia, vaid ajakava kaitse.
  • Tööriistad uute geomeetriate jaoks.Uus keevitatud kuju vajab enne proovide võtmist oma töödeldud stantsi, nii et see asub tootmisest ees, mitte selle sees.
  • Puhkuseperioodid.Hiina uusaasta tihendab ajakavasid mõlemal pool pausi ja kvaliteet kannatab sageli, kuna tehased kiirustavad enne sulgemist lõpetama – just siis tasub broneerida kolmanda osapoole kontroll enne kauba lahkumist.
  • Järjekorra asukoht.Capacity is rarely the constraint; ajakava on. Prognoosi varajane jagamine kindlustab pigem koha kui järjekorda liitumine.

5. Mida tellimusse lisada, mitte järelmeili

Jälgimine toimib paremini, kui tingimused on alguses kokku lepitud. Tasub lisada ostutellimusele või pro forma arvele:

  • Verstaposti kuupäevadteisest jaotisest, millest igaühel on kinnitusmeetod.
  • Kontrolliõigused nimetatud etappidel,selgete aktsepteerimiskriteeriumidega – AQL-i tase, defektide klassifikatsioon ja võrdlusproov.
  • Maksmine on seotud edenemisega.Standardstruktuur on 30% deposiit, millest 70% saldo vabastatakse pärast saadetise eelkontrolli, mis hoiab kontrolli pigem äriliselt mõttekas kui nõuandev.
  • Määratud abinõu hilinenud kohaletoimetamise korral,kus programm on kuupäevakriitiline. Selle ala lepingud sisaldavad tavaliselt tagasihoidlikku trahvi iganädalase viivituse kohta; see, kas tasub läbi rääkida, sõltub sellest, mis hiline saabumine sulle maksma läheb.
  • Puhver.Tootmise, ülevaatuse ja ookeanitransiidi ajal alustage nõutavast käes olevast kuupäevast ja lisage marginaal. Hooajaprogrammide puhul planeerige pigem kuude kui nädalatega ette.

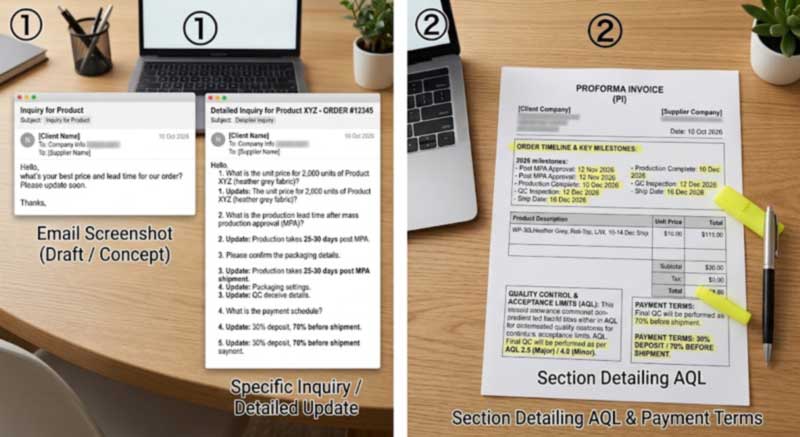

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Joonis 2. Kirjutage sõlmed PI-sse, selle asemel, et tootmise keskel e-posti teel järgida – konkreetsed küsimused annavad konkreetsed vastused.

6. Kuidas tootmine siin tegelikult käib

Nende nädalate jooksul toimuva konteksti vaatamiseks liigub veekindel kott läbi kindla järjestuse:

  1. Materjali lavastus ja IQC— kangarullide katte konsistentsi, paksuse ja tooni suhtes on kontrollitud vastavalt kinnitatud standardile; zippers and hardware verified.
  2. Lõikamine— kinnitatud mustri järgi lõigatud paneelid, mille mõõtmete täpsus on seatud ja mida ei saa hiljem parandada.
  3. Bränding— lamepaneelidele kantud logod, kui need on veel juurdepääsetavad.
  4. Alakooste ja struktuurne õmblemine— taskud, rakmed ja tugevdused, mis on ehitatud ja kinnitatud tasapinnalistele paneelidele enne veekindla tihendi olemasolu.
  5. Kõrgsageduskeevitussagedusel 27,12 MHz, proovikeevisõmblustele tõmmatud lahtikoorimistestid töö alguses, et kinnitada täielikku sulandumist enne partii jätkamist.
  6. Jahutamine, korrastamine, lõplik kokkupanek— paigaldatud sulgurid, pandlad, rihmad ja ventiilid.
  7. Testimine— sukeldumis- või vihmakatse iga mudeli määratud nimiväärtusele, koormuse tsüklilisus ankrutes ja kliendi kontrolliprotseduur, kui see on ette nähtud.
  8. Kuivatamine, pakkimine ja karbi märgistaminekokkulepitud spetsifikatsioonile.

Täielik tehniline järjestus on toodud juhendistootmisprotsess lõikamisest kuni RF-keevituseni.

7. Sõltumatu kontrollimine ületab enesest teatatud edusammud

Tehase värskendused on kasulikud, kuid neist teatatakse ise. Kui tellimus on suur või tähtpäevakriitiline, muudab sõltumatu kontroll nõude faktiks – tootmisaegne kontroll ligikaudu 20–30% valmimisastmega tuvastab põhiprobleemid, samas kui tellimust saab veel parandada, ja lõppkontroll enne saatmist kontrollib valmistooteid.

Ostjad võivad mõlemal saidil määrata oma inspektori või kolmanda osapoole, näiteks SGS või QIMA. Täielik kliendi kontrollimise protseduur – karbist lahtivõtmine, vaakumtõmbe, 24-tunnine staatiline puhkeaeg ja õhulekke määramine – on läbi aegade. Standardid ja defektide klassifikatsioonid on sätestatudveekindla tootmise kvaliteedikontrolli standardid, ja kuidas korraldada kohapealne külastus juhendistehase auditid.

8. Pärast konteineri purjetamist

Üks harjumus, mis eristab paremaks muutvaid ostjaid nendest, kes kordavad samu probleeme: lühike tellimusejärgne ülevaade, kui kaup on saadetud. Kõndige ajaskaala verstaposti kaupa ja küsige, kus probleemid ilmnesid, mis oli algpõhjus, kui tõhus oli lahendus ja kuidas saaks seda järgmisel korral täielikult ära hoida.

Kordusprogrammis kantakse see otse järgmisse tellimusse – viivituse põhjustanud komponent tellitakse varem, ümbertegemist põhjustanud spetsifikatsiooni ebaselgus kirjutatakse standardpaketti ja ajakava kohandatakse nii, et see kajastaks pigem seda, mis tegelikult juhtus, mitte plaanitu. Viienda tellimuse hoidmine sama hea kui esimene on käsitletud juhendisjärjepidevuse ümberkorraldamine.

9. Tüüptingimused

Sealock (YiFuLong Outdoor Gear Co., Ltd.) on veekindlaid kotte ehitanud üle 20 aasta, tootnud rahvusvahelistele välibrändidele, sealhulgas OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS ja West Marine.

  • MOQ:300 tk mudeli kohta |Näidised:7–15 päeva |Hulgi:30–45 päeva pärast proovi kinnitamist
  • Makse:T/T 30% tagatisraha, 70% saldo läbinud saatmiseelse kontrolli vastu
  • Tootmine:majasisene 27,12 MHz kõrgsageduskeevitus ja tööstusõmblus, eraldi töökojad samal tootmiskorrusel
  • Teenused:Dongguan, Hiina | Ho Chi Minh City, Vietnam – kas päritolu mis tahes mudelilt
  • Ülevaatus:ostja määratud ja kolmandatest isikutest inspektorid aktsepteeritakse mõlemas kohas
  • Sertifikaadid:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Selle kava alusel toodetud mudelid

Korraldatud kategooriate, mitte prioriteetide järgi:

Pilt Mudel Kategooria Materjal Hinnang Tooteleht
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Kuivkott, 5–63L 500D PVC IPX7 Vaade
Sealock SL-C594 55L waterproof duffel SL-C594 Duffel, 55L 500D PVC IPX7 Vaade
Sealock SL-E119 IPX8 backpack SL-E119 Seljakott, 20L Katioonne TPU komposiit IPX8 Vaade
Sealock SL-C619 motorcycle luggage bag SL-C619 Mootorratas, 35 / 50L 500D PVC IPX6 Vaade
Sealock SL-K089-A frame bike bag SL-K089-A Ratta raami kott 600D TPU Ilmahinnaga Vaade
Sealock SL-E868A fishing sling bag SL-E868A Kalapüük, 12L 840D TPU IPX8 Vaade

Täielikud kategooriad asuvad allveekindlad kotid, kuivad seljakotid, jakuivad kotid.

11. KKK

K: Kui sageli peaksime tootmise ajal värskendusi küsima?
V: Sageduse asemel leppige kokku kontrollpunktides. Materjalid majas, lõikamine alanud, esimene artikkel heaks kiidetud, tootmine lõpetatud, ülevaatus läbitud – viis kinnitust koos kuupäevadega ületab iganädalasi e-kirju, kus küsitakse, kuidas läheb, ja see annab märku, kui see juhtub, mitte lõpus.

K: Meie tarnija ütleb, et kõik on õigel teel, kuid ei anna üksikasju. Kas see on probleem?
V: Tasub uurida. Küsi pigem numbrit kui staatust — mitu protsenti materjalidest on kinnitatud, mitu ühikut on lõigatud, mis kuupäeval esimene artikkel valmis on. Värskendused, mis aja jooksul muutuvad vähem spetsiifiliseks, on sageli varaseim saadaolev hoiatus ajakava libisemise kohta.

K: Mis põhjustab tavaliselt kotitellimuse viivitusi?
V: Esmalt materjali valmisolek – kohandatud värvimiskäikudel ja spetsiaalsetel tõmblukudel on oma teostusajad. Seejärel muutuvad hilinenud spetsifikatsioonid, mis sunnivad peatama või ümber töötama, tööriistu uute kujundite jaoks, puhkuse sulgemisi ja ajakava, mitte võimsust. Enamik on nähtavad varakult, kui verstapostid kinnitatakse.

K: Kas saame kontrollida tootmise ajal, mitte ainult enne saatmist?
V: Jah, ja see on seda väärt suurte või kuupäevakriitiliste tellimuste korral. Ligikaudu 20–30%-lise valmiduse kontrollimisel leitakse põhiprobleemid, samas kui jooksu saab veel parandada; saadetise eelkontroll kontrollib seejärel valmistooteid. Ostja määratud või kolmandast isikust inspektorid võetakse vastu mõlemas kohas.

K: Kuidas me kaitseme kuupäevakriitilist käivitamist?
V: Transiidi, ülevaatuse ja tootmise ajal liikuge tagasi oma käes olevast kuupäevast, seejärel lisage puhver – ja jagage päringuga käivitamiskuupäeva, et ajakava koosneks selle ümber. Kui hilinemisega kaasnevad tegelikud kulud, leppige tellimuses kokku õiguskaitsevahendis, mitte lootke tagantjärele heale tahtele.

K: Kas 30/70 maksestruktuur kaitseb meid?
V: Seda tehakse siis, kui saldo on seotud pigem läbitud tarneeelse kontrolliga kui lubadusega. See üksainus termin annab kontrollile kaubandusliku jõu – aruannet pole, saldot pole, kaubad jäävad tehasesse, kuni ümbertöötamine on lõpetatud ja järelkontroll läbitud.

Arutage oma tootmisgraafikut

Saatke oma nõutav kättesaamiskuupäev koos koguse ja spetsifikatsioonidega ning me planeerime tootmise ja kontrollimise verstapostid selle alusel, selle asemel, et tsiteerida teostusaega eraldi –esitage päring. Sealock vastab hankepäringutele 24 tunni jooksul, tootmine toimub Dongguanis Hiinas või Ho Chi Minhi linnas Vietnamis.
